Det planlegges for oppstart mandag 14.09.2026, forutsatt endelig godkjenning av arbeidsvarslingsplaner. Oppstart vil kunne forskyves uten ytterligere varsel.
Nattarbeid
Arbeidet vil den første uka skje om natten fra mandag 14.09 i tidsrommet 2100-0600 og vil medføre noe støy i de 3-4 nettene dette pågår. Signalanlegget ved Raschebakken skal fjernes, sammen med skiltportaler og midtrabatter. Det vil også utføres noe asfaltering, samt montering av skilt og sikring. Dette for å kunne legge om til nytt, midlertidig kjøremønster gjennom anleggsområdet.
Kjøremønster
Det vil etableres forkjørsveg i aksen Raschebakken-Skippergata, med vikeplikt for trafikk som kommer fra Franklintorget. Det vil være åpent for trafikk, men med redusert framkommelighet i området som følge av nytt kjøremønster. Butikkene i Skippergata vil være åpne som normalt og det vil være tilkomst til parkeringsområder som før. Det etableres også egne soner og kryssinger for myke trafikanter.
I uke 39 starter arbeidet med å renske fjell og klargjøre for sprengning. Dette vil skje på dagtid.
Vi ber om at det vises hensyn til de som arbeider i området, og forståelse for at endring i kjøremønster medfører redusert framkommelighet og kapasitet.
Ferdig i 2028

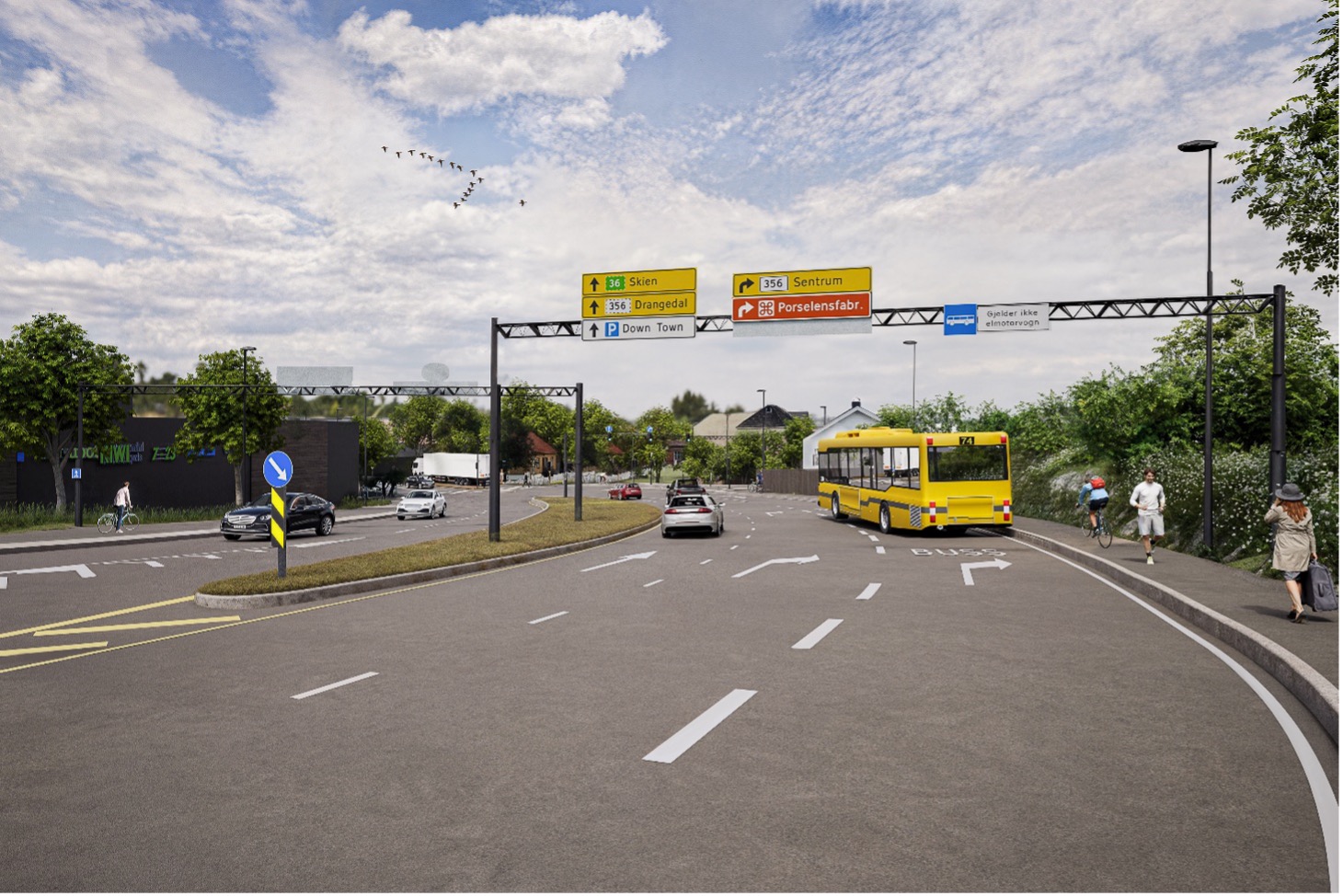

Dette er et bypakkeprosjekt og det skal gjennomføres en omfattende oppgradering av Raschebakken og Skippergata. Krysset i Raschebakken skal bygges om og lede gjennomgangstrafikken som skal nordover vekk fra sentrum. Bussen skal prioriteres inn til sentrum, og få et eget kollektivfelt. Hele området skal også gjøres grønnere. Arbeidet skal være ferdig innen høsten 2028.
For mer informasjon, kontakt:
Olav Risholt, prosjektleder for Bypakke Grenland
olav@bypakka.no / tlf. +47 414 12 531
Lis Lehn Fosse
Prosjektleder, seksjon vegutbygging
lisbeth.lehn.fosse@telemarkfylke.no / tlf. 959 14 511
